结合北京地区运动木地板施工规范(如GB/T 19995.2-2005《天然材料体育场地使用要求及检验方法 第2部分:综合体育场馆木地板场地》、北京市《体育场馆木地板施工技术规程》)及国电集团旗下同类项目(如吉林国电双辽发电厂体育馆)的实践经验,北京国电集团篮球馆木地板铺装需遵循以下精细化施工流程,确保运动性能、安全性与
久性:
场地交接与检测
与甲方确认场地基准线(±0),用2m靠尺检测水泥基面水平误差(≤5mm),确保场地平整;
检查地面含水率(≤8%,用含水率测试仪)、防水处理(一层地面需做防水,无渗漏);
确认场地无交叉施工(如水电、土建),避免破坏木地板结构。
材料验收
木龙骨:选用松木(含水率7-14%),厚度≥40mm、宽度≥50mm,需做防腐处理(如涂刷沥青油);
毛地板:采用E1级胶合板(15mm厚),甲醛释放量符合GB18580标准;
面板:选用枫木(22mm厚),纹理一致、无色差,符合GB/T 15036.1-2001《实木地板 第1部分:技术要求》;
防潮膜:0.3mm厚EPE膜(或聚乙烯膜),无破损、透气性好;
弹性垫:20mm厚橡胶垫(或再生橡胶),减震性能符合DIN 18032.2标准。
地面清扫:铲除水泥砂浆虚浮物、油污,用吸尘器清理灰尘,确保地面无杂物;
地面找平:用1:3水泥砂浆填补凹陷(>5mm),打磨凸起部位,使2m靠尺检测平整度≤3mm;
防水加强:若为地下室或一层地面,需涂刷水性防潮底漆(2遍),干燥后铺设防潮膜。
满铺0.3mm厚EPE防潮膜,接缝处搭接50mm,用压敏胶带密封;
墙角处防潮膜上卷80mm,与墙面防潮层衔接,防止墙根返潮;
检查防潮膜完整性,无破损、漏洞。
弹线定位:按400mm×400mm网格弹龙骨安装线(主龙骨与球场短边平行),确保龙骨间距偏差≤5mm;
木龙骨处理:将木龙骨做防腐处理(涂刷沥青油6面),晾干后备用;
安装减震垫:在主龙骨线上每隔400mm放置10mm厚橡胶减震垫,用50气钉固定;
铺设主龙骨:用5×100mm自攻螺丝将主龙骨固定在减震垫上(间距350mm),主龙骨接头错开100mm以上,确保受力均匀;
铺设副龙骨:副龙骨与主龙骨垂直(间距600-800mm),用4×50mm铁钉固定,主副龙骨上表面保持同一水平(2m靠尺检测≤3mm);
龙骨找平:用木楔调整龙骨高度,确保全场水平误差≤2mm/3m,篮球架位置龙骨加密(间距203mm)。
毛地板直铺在龙骨上,与墙面预留20-40mm伸缩缝;
毛板间留5-10mm间隙,相邻板接头错开≥400mm,避免应力集中;

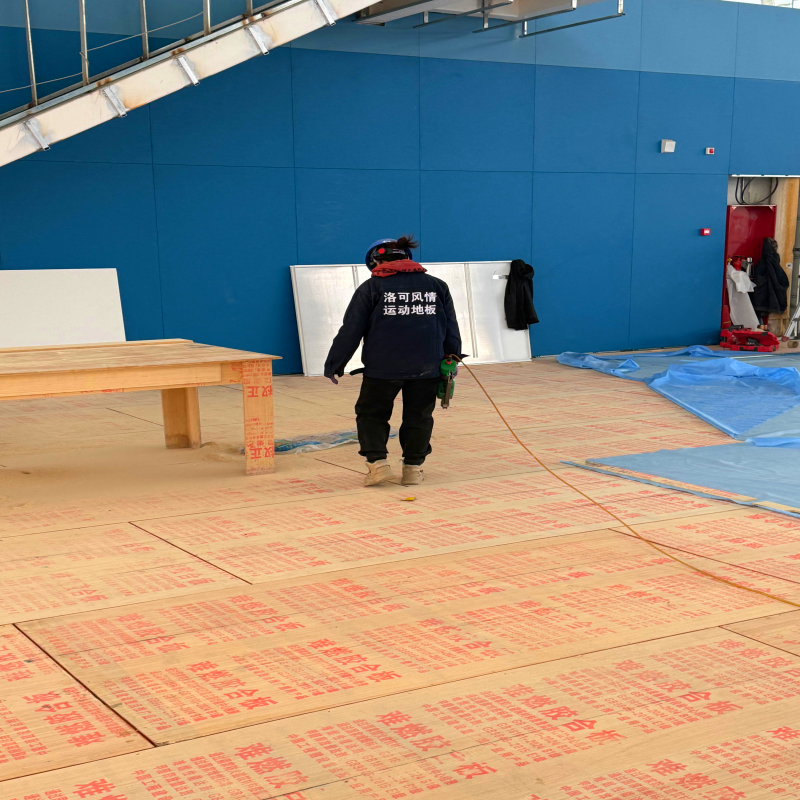

用U型铁钉(或自攻螺丝)将毛板固定在龙骨上(钉距≤350mm),钉头沉入板面(≤2mm),确保毛板与龙骨紧密贴合。
预铺排版:将面板按纹理、颜色分类,预铺在毛板上,调整拼缝(≤0.5mm),确保整体美观;
铺设方向:面板纵向与场馆长面平行(减少伸缩变形),从场地中心向两侧铺装;
固定面板:用45-50mm专用L型地板钉(或射钉),从企口处30°-45°斜钉入毛板(钉距≤450mm),确保面板与毛板紧密连接;
伸缩缝处理:面板与墙面预留10-15mm伸缩缝,用踢脚线(80mm×60mm实木)封闭,缝隙均匀、美观;
错缝要求:相邻两排面板错缝≥200mm,避免通缝导致的变形风险。
场地清理:清除面板表面灰尘、木屑,用干布擦拭干净;
外观检查:面板平整、无划痕、无色差,拼缝严密(≤0.5mm),踢脚线安装牢固;
性能检测:冲击吸收率:≥53%(竞技级),用冲击吸收测试仪检测;
球反弹率:≥90%,用标准篮球检测;
滑动摩擦系数:0.4-0.6,用摩擦系数测试仪检测;
平整度:2m靠尺检测≤2mm,任意两点标高差≤15mm;
验收交付:填写验收报告,提交甲方确认,提供1年质保(非人为损坏)。
温度湿度控制:施工环境温度≥5℃,相对湿度50%-70%,避免雨季施工;
防虫处理:龙骨内放置樟木块(每8㎡1kg),防止蛀虫滋生;
成品保护:施工后24小时内禁止踩踏,7天内避免重物碾压;
环保要求:所有材料符合北京《民用建筑工程室内环境污染控制规范》(GB50325-2020),甲醛释放量≤0.124mg/m³。
