基层是根基:必须先保证水泥基层平整、干燥、坚实,杜绝后期沉降、空鼓、霉变隐患;
防潮是关键:全程闭环防潮,阻断地下潮气上渗,避免木材吸水变形、开裂;
弹性是核心:龙骨 + 减震垫构成弹性层,实现运动减震、垂直回弹,保护运动员关节;
伸缩是保障:各层预留规范伸缩缝,适配木材温胀冷缩特性,防止起拱、开裂;
精修是收尾:面板铺装后精细打磨、专业涂装,兼顾耐磨防滑与运动性能,最终达标交付。
复测场馆尺寸、标高,检测水泥基层平整度(2m 靠尺误差≤2mm)、含水率(≤8%)、强度(抗压≥20MPa),排查空鼓、起砂、裂缝等缺陷,明确修补方案;
结合战区训练需求,确定系统结构(双层龙骨 + 枫木面板)、材料规格(主龙骨 40mm×60mm、次龙骨 30mm×50mm、枫木面板 22mm)、伸缩缝宽度(周边 10-12mm、板间 3-5mm),绘制施工图纸并完成技术交底;
确认现场温湿度(温度 18-28℃、湿度 40%-60%),关闭门窗避免通风直吹,保障施工环境稳定。
核心材料(枫木面板、实木龙骨、桦木毛地板、橡胶减震垫、PE 防潮膜、专用钉胶)进场验收,剔除变形、开裂、虫蛀材料,核对规格参数;
木材类材料(面板、龙骨、毛地板)提前 48 小时进场,平放于场馆内环境适应,使含水率与现场平衡(控制 8%-12%),防止后期变形;
辅材(防潮膜、固定件、收边条)分类堆放,做好防潮防晒保护,确保材料性能稳定。
基层清理:彻底清除水泥地面灰尘、油污、杂物,用高压吸尘器深度清洁,确保地面无残留杂质;
缺陷修补:空鼓区域(面积>0.1㎡)采用灌浆法修补,裂缝切割清理后填环氧砂浆,凹陷超 5mm 区域用水泥基腻子找平,凸起处打磨平整;
找平:用 2m 靠尺全面检测,误差超 2mm 处精细打磨或修补,最终确保基层平整、坚实、干燥、洁净,无任何影响后续施工的缺陷。

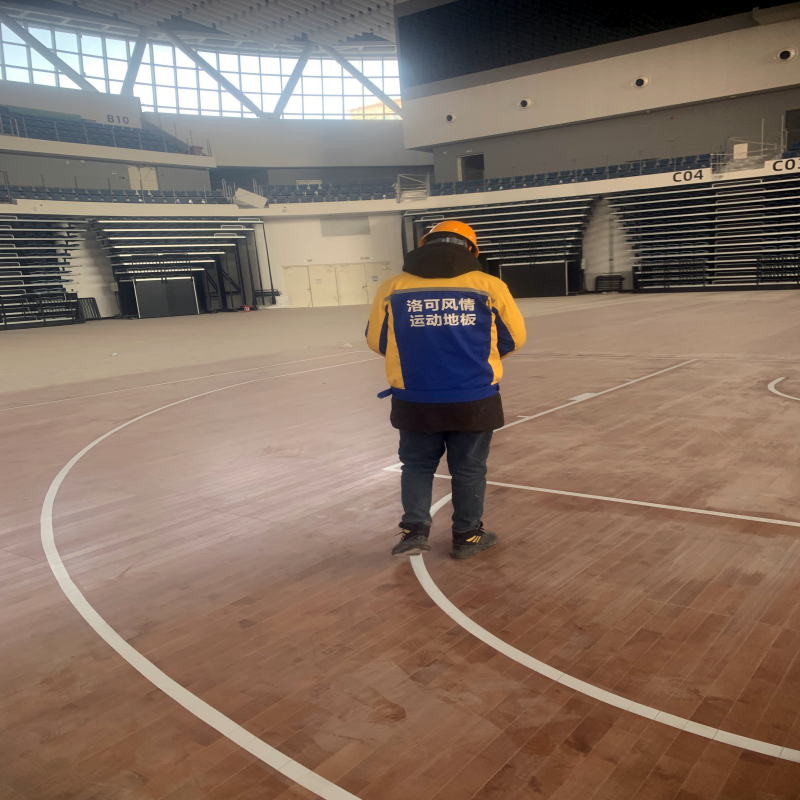

中某战区体育馆作为保障部队训练、文体活动及应急任务的核心场所,其运动木地板需满足高强度抗冲击、防滑减震、耐磨损及快速恢复等特殊要求。施工前需完成三项核心筹备:
需求精准对接:联合战区后勤部门、设计单位,明确场地功能分区(篮球/羽毛球/战术训练区)、荷载标准(单点集中荷载≥1500N)、防火等级(B1级)及防潮要求(湿度≤60%)。
材料严苛筛选:选用进口枫木/柞木面板(厚度≥22mm,含水率8%-12%),配套LVL龙骨系统(规格40×60mm,经防腐防虫处理)、EPE防潮膜(厚度0.2mm)、弹性减震垫(邵氏硬度55±5)。所有材料需提供军检合格证明及第三方检测报告。
现场勘查与预处理:检测混凝土基层平整度(2m靠尺误差≤3mm)、含水率(≤4%)、强度(抗压≥C25);若存在裂缝或空鼓,采用环氧树脂注浆修补,确保基层无起砂、无油污。
基层清理:用工业吸尘器彻底清除浮灰,滚涂界面剂增强粘结力。
防潮膜铺设:沿场地长轴方向满铺EPE防潮膜,搭接宽度≥100mm,墙角上翻150mm,采用防水胶带密封接缝,形成连续防潮屏障。
定位放线:按设计图纸弹出龙骨中心线(间距≤400mm),标记减震垫点位(纵向@800mm,横向@600mm)。
减震垫固定:采用专用胶水将橡胶减震垫粘贴于标记点,确保水平度偏差≤1mm/m²。
龙骨安装:
主龙骨(40×60mm LVL)用Φ10膨胀螺栓固定于基层,螺栓间距≤800mm;
副龙骨(30×50mm LVL)与主龙骨呈45°交叉铺设,采用气钉连接(钉距≤300mm);
用激光水平仪校准整体平整度,局部偏差>2mm时用木垫片调整。
多层板裁切:18mm厚多层实木板按300×1200mm规格裁切,边缘倒角处理。
错缝铺设:沿龙骨垂直方向铺设,板间留3-5mm伸缩缝,采用Φ2.5×50mm麻花钉固定于龙骨,钉距≤200mm。
板面修整:用砂光机打磨毛地板接缝,确保表面平整度≤1.5mm/m²。
预铺排版:从场地中心向四周试铺,确保面板纹理一致、色差均匀,预留四周伸缩缝(8-10mm)。
专用钉固定:采用不锈钢U型钉(长度≥38mm)将面板固定于毛地板,钉帽沉入板面1-2mm,钉距≤150mm(边缘加密至100mm)。
实时校验:每铺装5㎡用2m靠尺检测平整度,偏差>0.5mm立即调整。
粗磨精磨:依次使用24目→60目→120目砂纸打磨,去除钉痕及毛刺,边角用手提砂光机处理。
底漆涂装:滚涂水性聚氨酯底漆(固含量≥40%),干燥12小时后进行第二遍打磨(180目)。
面漆施工:喷涂双组分聚氨酯面漆(耐磨转数≥5000转),共涂布2遍,间隔4小时,形成哑光防滑表面(摩擦系数0.4-0.6)。
专项检测:
平整度:3m直尺检测≤2mm;
球反弹率:≥90%(FIBA标准);
垂直变形:≥2.3mm(EN 14904标准);
冲击吸收:≥53%(DIN 18032标准)。
战区专项验收:联合后勤、作训部门进行负重测试(模拟200kg装备拖拽)、防滑测试(沾水后摩擦系数衰减≤15%)及应急拆卸演练(单板块更换时间≤10分钟)。
交付与维保:提供《场地使用维护手册》,明确保洁禁忌(禁用强酸强碱)、温湿度控制(18-25℃,湿度40%-60%)及季度巡检要求。
军事化管理:施工人员需通过政审,进场前签署保密协议,材料运输全程GPS追踪。
应急备勤:储备10%备用板材及配件,承诺48小时内响应维修需求。
战时预案:预埋可拆卸式卡扣系统,确保紧急情况下24小时内完成场地功能转换。
中某战区体育馆作为保障部队训练、文体活动及应急任务的核心场所,其运动木地板需满足高强度抗冲击、防滑减震、耐磨损及快速恢复等特殊要求。施工前需完成三项核心筹备:
需求精准对接:联合战区后勤部门、设计单位,明确场地功能分区(篮球/羽毛球/战术训练区)、荷载标准(单点集中荷载≥1500N)、防火等级(B1级)及防潮要求(湿度≤60%)。
材料严苛筛选:选用进口枫木/柞木面板(厚度≥22mm,含水率8%-12%),配套LVL龙骨系统(规格40×60mm,经防腐防虫处理)、EPE防潮膜(厚度0.2mm)、弹性减震垫(邵氏硬度55±5)。所有材料需提供军检合格证明及第三方检测报告。
现场勘查与预处理:检测混凝土基层平整度(2m靠尺误差≤3mm)、含水率(≤4%)、强度(抗压≥C25);若存在裂缝或空鼓,采用环氧树脂注浆修补,确保基层无起砂、无油污。
基层清理:用工业吸尘器彻底清除浮灰,滚涂界面剂增强粘结力。
防潮膜铺设:沿场地长轴方向满铺EPE防潮膜,搭接宽度≥100mm,墙角上翻150mm,采用防水胶带密封接缝,形成连续防潮屏障。
定位放线:按设计图纸弹出龙骨中心线(间距≤400mm),标记减震垫点位(纵向@800mm,横向@600mm)。
减震垫固定:采用专用胶水将橡胶减震垫粘贴于标记点,确保水平度偏差≤1mm/m²。
龙骨安装:
主龙骨(40×60mm LVL)用Φ10膨胀螺栓固定于基层,螺栓间距≤800mm;
副龙骨(30×50mm LVL)与主龙骨呈45°交叉铺设,采用气钉连接(钉距≤300mm);
用激光水平仪校准整体平整度,局部偏差>2mm时用木垫片调整。
多层板裁切:18mm厚多层实木板按300×1200mm规格裁切,边缘倒角处理。
错缝铺设:沿龙骨垂直方向铺设,板间留3-5mm伸缩缝,采用Φ2.5×50mm麻花钉固定于龙骨,钉距≤200mm。
板面修整:用砂光机打磨毛地板接缝,确保表面平整度≤1.5mm/m²。
预铺排版:从场地中心向四周试铺,确保面板纹理一致、色差均匀,预留四周伸缩缝(8-10mm)。
专用钉固定:采用不锈钢U型钉(长度≥38mm)将面板固定于毛地板,钉帽沉入板面1-2mm,钉距≤150mm(边缘加密至100mm)。
实时校验:每铺装5㎡用2m靠尺检测平整度,偏差>0.5mm立即调整。
粗磨精磨:依次使用24目→60目→120目砂纸打磨,去除钉痕及毛刺,边角用手提砂光机处理。
底漆涂装:滚涂水性聚氨酯底漆(固含量≥40%),干燥12小时后进行第二遍打磨(180目)。
面漆施工:喷涂双组分聚氨酯面漆(耐磨转数≥5000转),共涂布2遍,间隔4小时,形成哑光防滑表面(摩擦系数0.4-0.6)。
专项检测:
平整度:3m直尺检测≤2mm;
球反弹率:≥90%(FIBA标准);
垂直变形:≥2.3mm(EN 14904标准);
冲击吸收:≥53%(DIN 18032标准)。
战区专项验收:联合后勤、作训部门进行负重测试(模拟200kg装备拖拽)、防滑测试(沾水后摩擦系数衰减≤15%)及应急拆卸演练(单板块更换时间≤10分钟)。
交付与维保:提供《场地使用维护手册》,明确保洁禁忌(禁用强酸强碱)、温湿度控制(18-25℃,湿度40%-60%)及季度巡检要求。
军事化管理:施工人员需通过政审,进场前签署保密协议,材料运输全程GPS追踪。
应急备勤:储备10%备用板材及配件,承诺48小时内响应维修需求。
战时预案:预埋可拆卸式卡扣系统,确保紧急情况下24小时内完成场地功能转换。

满铺防潮膜:基层验收合格后,满铺厚度≥0.2mm 的 PE 防潮膜,接缝搭接≥100mm并用防水胶带密封,四周靠墙处向上翻起≥100mm,形成闭环防潮体系;
节点强化:墙角、柱根、设备基础等节点处,防潮膜附加铺设,确保无遗漏、无破损,彻底阻断地下潮气上渗路径,避免木材霉变、变形。
弹线定位:在防潮膜上弹出十字网格线,主龙骨间距 400mm(垂直于面板铺设方向),次龙骨间距 300mm(与主龙骨垂直交叉),确保龙骨布局规整、受力均匀;
减震垫铺设:沿主龙骨位置线,每间隔 400mm 铺设橡胶减震垫(厚 10-20mm),全覆盖无空缺,用射钉临时固定,保障减震、降噪、缓冲性能;
主龙骨安装:将 40mm×60mm 主龙骨对齐位置线,接头落在减震垫中间,用膨胀螺栓(间距 500mm)固定于地面,初步固定后预留调平余量;
次龙骨安装:30mm×50mm 次龙骨与主龙骨垂直交叉,间距 300mm,连接件固定后角码加固,形成稳定龙骨框架;
精调找平:用楔形垫木调整龙骨水平,激光水平仪检测,相邻龙骨高差≤1mm,3m 直尺跨测无高低差;手锤敲击检查无松动异响,确保龙骨系统稳固、水平、弹性均匀。
