内蒙古包钢一中风雨操场双层龙骨 多层毛地板施工细节方案

本方案针对内蒙古包钢一中风雨操场运动木地板工程,聚焦枫木面层配套双层龙骨结构、松木多层毛地板基层核心施工工序,结合北方干燥多风、昼夜温差大的地域环境,遵循体育场馆木地板施工规范,细化从基层处理、防潮施工、双层龙骨安装、松木多层毛地板铺设到节点收口的全流程施工细节,保障场地承重性、弹性、平整度及使用寿命,适配校园日常教学、赛事活动使用需求。

一、施工前置准备(基础保障工序)

1.1 材料进场验收与预处理

所有主材进场需严格核验规格、含水率及防腐性能,适配包头地区气候特点,杜绝变形、开裂隐患。龙骨选用优质防腐松木龙骨,规格统一为40mm×60mm,提前经过烘干、防腐、防虫、防潮碳化处理,含水率严格控制在8%–12%,与后续枫木面层含水率匹配;毛地板采用松木多层胶合板,厚度≥15mm,板材无脱层、开裂、虫眼、翘曲缺陷,胶合强度达标,单面做防潮防护处理。所有材料进场后需在施工现场通风静置48小时以上,适配场地温湿度,避免后期伸缩变形。

1.2 施工现场基层核查处理

彻底清理水泥地面基层,铲除浮浆、杂物、油污、空鼓区域,修补地面坑洼、裂缝,确保基层坚实、平整、干燥、无杂物。采用激光水准仪全面检测地面平整度,控制3m直尺误差≤2mm,高低差超标区域提前用自流平砂浆找平。同时检查地面含水率,基层含水率≤10%方可进场施工,杜绝基层返潮导致龙骨、毛地板发霉变形。

1.3 放线定位基准施工

依据风雨操场场地尺寸及木地板铺设方向,采用红外线水平仪弹出全屋标高控制线、龙骨排布中心线、固定点位线。主龙骨垂直于场地长边排布,精准标记每根龙骨安装位置、膨胀螺栓打孔点位,点位间距均匀统一,提前规划龙骨接头位置,保证排布规整、受力均匀,为双层龙骨搭建及毛地板铺设提供精准基准。

二、整体结构构造体系(核心结构逻辑)

本场地采用水泥基层+防潮隔离层+下层主龙骨+弹性减震垫+上层副龙骨+松木多层毛地板+枫木面层地板双层龙骨复合结构,双层龙骨横竖交错布设,形成立体弹性承重体系,松木多层毛地板作为中间找平过渡层,承接龙骨弹性、分散面层压力,兼顾运动回弹性能、防滑性能与结构稳定性,适配校园高频运动使用场景。

三、分层精细化施工工序(重点毛地板配套施工)

3.1 全屋防潮隔离层施工

结合包头昼夜温差大、地面易返潮的特点,全屋满铺加厚PE防潮膜,防潮膜厚度≥0.2mm,铺设平整无褶皱、无破损。膜与膜之间搭接宽度≥100mm,所有搭接缝、墙边收口缝采用防水密封胶带全覆盖密封,杜绝水汽渗透。墙角处防潮膜上翻墙面50mm,后续收口裁剪平整,彻底阻断地面潮气侵蚀龙骨与毛地板。

3.2 下层主龙骨安装施工细节

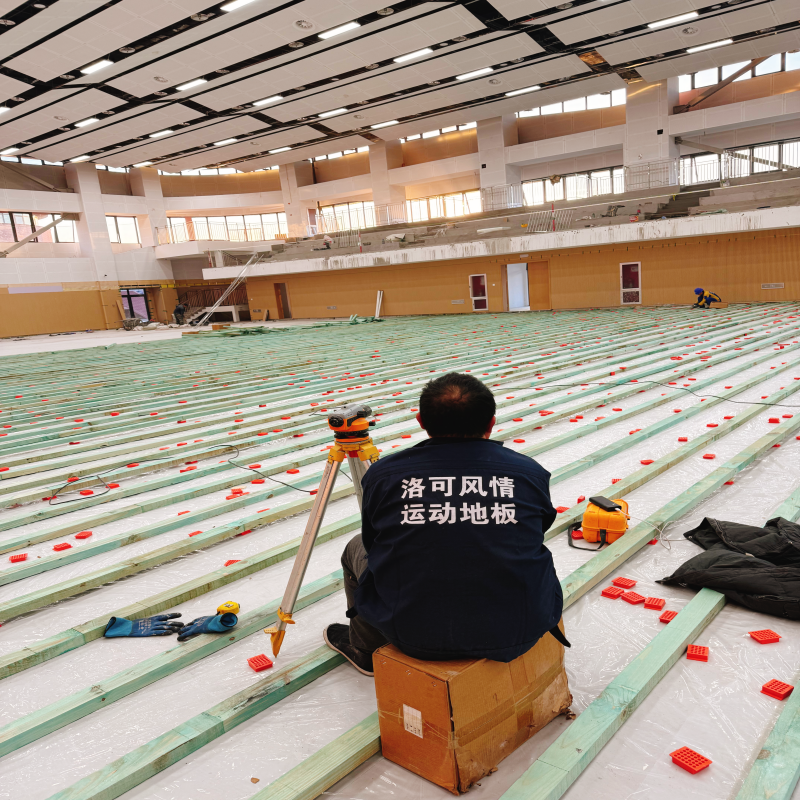

严格按照放线点位铺设40mm×50mm防腐主龙骨,主龙骨中距严格控制在400mm,排布顺直、间距均匀。悬浮固定,避免凸起磕碰上层结构。龙骨安装全程用3m直尺实时校核平整度,全程标高误差≤2mm。主龙骨接头采用错缝搭接工艺,拼接处加装实木垫块加固夯实,禁止悬空拼接,相邻主龙骨接头错开距离≥500mm,全屋龙骨靠墙、柱位置预留15–20mm伸缩缝,释放木质结构热胀冷缩应力。

3.3 弹性减震垫铺设与上层副龙骨安装

在每根主龙骨顶面均匀布设专用橡胶弹性减震垫,减震垫间距均匀、摆放居中、无偏移、无缺失,保障整体场地弹性均匀一致,实现运动缓冲、降噪减震效果。减震垫布设完成后,垂直于主龙骨方向铺设上层副龙骨,副龙骨规格与主龙骨一致,中距同样为400mm,与下层主龙骨形成横竖交错的双层网格结构。双层龙骨交叉位置采用悬浮固牢固无松动。副龙骨接头同样采用错缝施工,与下层主龙骨接头、相邻副龙骨接头全部错开,杜绝集中受力薄弱点,完成高强度双层龙骨承重弹性基体搭建。

3.4 松木多层毛地板核心施工细节(重点工序)

双层龙骨结构验收合格后,进入松木多层毛地板铺设工序,作为枫木面层的核心找平、缓冲基层,全程精细化施工,把控每一处细节:

1.  铺设方向与排版:松木多层毛地板统一垂直于上层副龙骨方向铺设,提前进行全屋排版,优先使用整板铺设,边角、收尾小块板材宽度不小于200mm,保证受力均衡、美观规整。铺设前对每块板材进行筛选,剔除翘曲、变形、脱层、含水率超标的板材。

2.  伸缩缝预留管控:毛地板板块之间预留3–5mm自然伸缩缝,避免板材受热受潮膨胀起拱;全屋毛地板与墙面、立柱、门窗收口处统一预留15–20mm环形伸缩缝,贯通全屋,适配北方季节温差带来的木质形变,从根源防止地板起拱、开裂、异响问题。

3.固定工艺标准:采用优质防腐自攻螺丝进行固定,螺丝间距均匀,板边固定点间距≤150mm,板中固定点间距≤200mm,每块毛地板保证多点固定,确保无松动、无空鼓。螺丝沉入板面0.5mm,不破坏板材表层,后续统一做防锈封堵处理。所有毛地板必须保证跨至少3根副龙骨铺设,杜绝悬空板块,保障整体承重均匀。

4.  错缝搭接施工:相邻两行毛地板采用错缝铺设工艺,短边接缝错开距离≥300mm,禁止通缝拼接,有效分散运动冲击力,增强整体结构整体性与稳定性,避免长期受力出现局部下沉、开裂。

5.  板面找平与打磨:全屋毛地板铺设完成后,整体复测平整度,对高低差位置精细微调,确保板面平整顺滑。采用专业打磨机对全屋毛地板接缝、板面进行整体打磨,消除接缝高低差、毛刺、凸起,保证板面平整度达标,为后续枫木面层铺设提供平整、坚实、顺滑的基层基础。

6.  清洁与防潮复检:毛地板施工打磨完成后,彻底清理板面木屑、粉尘,对螺丝固定点、板材接缝、边角缝隙进行全面检查封堵,再次检查全屋防潮密封性,确保无潮气渗透隐患,完成毛地板基层整体验收。

四、特殊节点精细化处理

1.  墙体、柱体节点:所有靠墙、靠柱伸缩缝贯通不封堵,后续采用专用收边条遮盖,既保证伸缩空间,又兼顾美观整洁;

2.  场地拼接节点:双层龙骨交接、毛地板错缝位置全部加固处理,无悬空、无松动,杜绝运动时产生异响;

3.  洞口收口节点:门窗、设备洞口位置毛地板裁切规整,收口严密,伸缩缝预留均匀,避免后期形变开裂。

五、毛地板施工质量验收标准

1.  平整度:全屋毛地板3m直尺检测误差≤2mm,无明显高低差、翘曲、凸起;

2.  牢固度:整块板面踩踏无空鼓、无松动、无异响,所有固定螺丝紧固到位、无锈蚀;

3.  伸缩缝:板块间、墙边伸缩缝宽窄均匀、预留规范,无堵缝、无密缝现象;

4.  板面质量:无开裂、脱层、破损、毛刺,打磨平整,清洁干净;

5.  结构标准:双层龙骨排布规整、错缝合规,毛地板错缝铺设达标,整体结构受力均匀、弹性一致。

六、北方气候专项防护措施

针对包头地区冬季寒冷干燥、夏季昼夜温差大的气候特点,所有松木龙骨、多层毛地板均做双重防腐防潮处理;施工全程严控材料含水率,避免干燥环境下板材失水开裂;完工后封闭场地静置养护72小时,禁止踩踏、堆放重物,保证木质结构自然定型,适配本地气候,大幅提升场地使用寿命与运动性能稳定性。
